harmonogram budowy

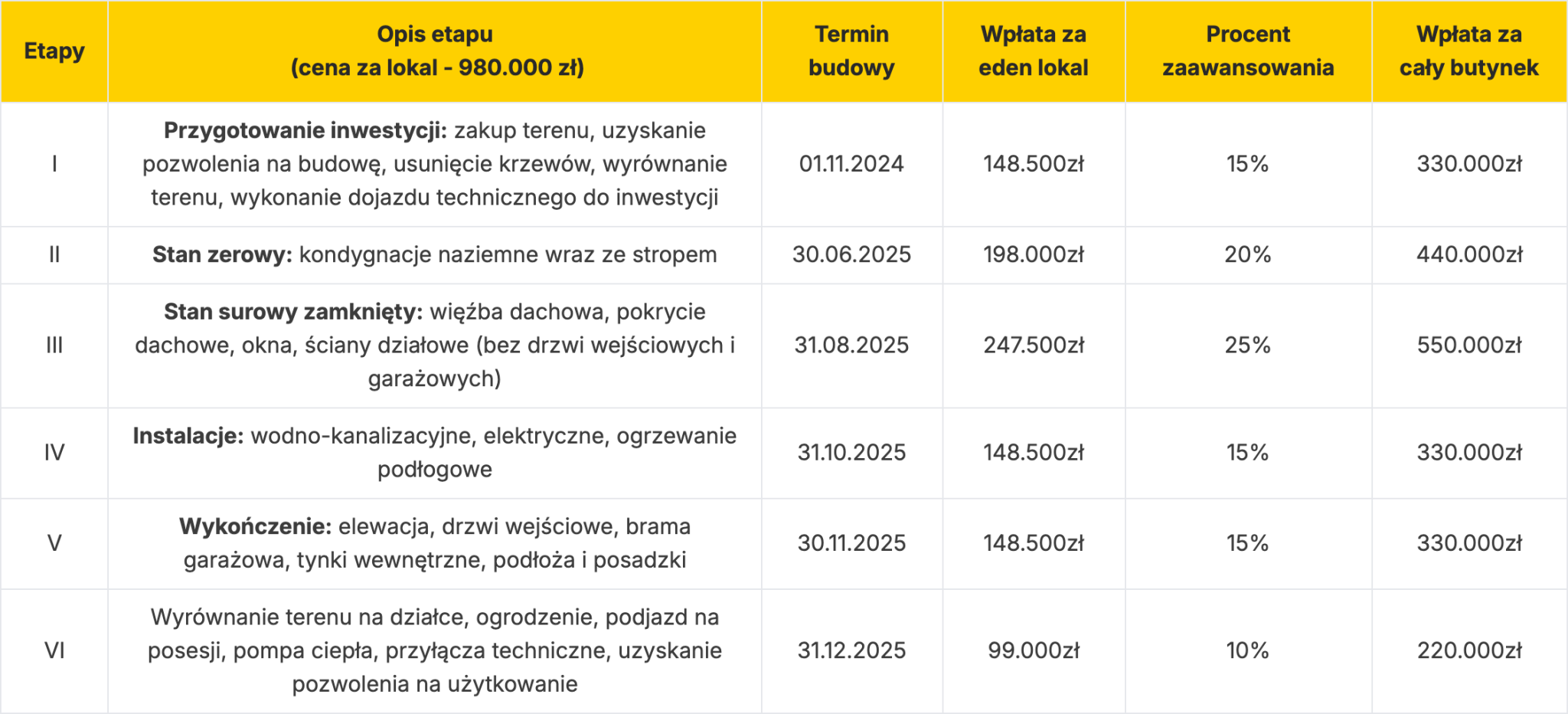

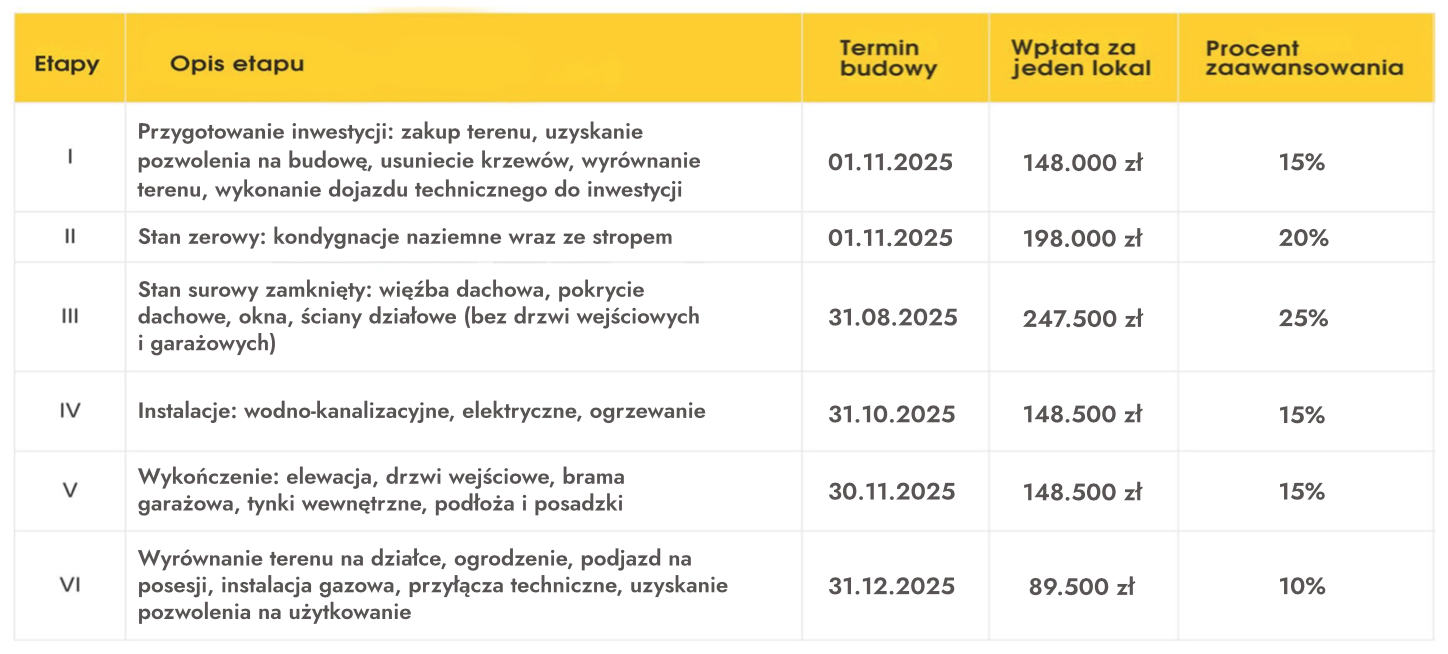

Etap I – Przygotowanie inwestycji – zakup terenu, uzyskanie pozwolenia na budowę, usunięcie krzewów i wyrównanie terenu, wykonanie dojazdu technicznego do inwestycji (15%) – do 01.11.2024 r.
Etap II – Stan zerowy, kondygnacje naziemne wraz ze stropem (20%) – do 30.06.2025 r.

Etap III – Stan surowy zamknięty, więźba dachowa, pokrycie dachowe, okna, ściany działowe (bez drzwi wejściowych i garażowych) (25%) – do 31.12.2025 r.
Etap IV – Instalacje Wod-Kan, elektryczne, ogrzewanie (15%) – do 28.02.2026 r.
Etap V – Wykończenie: elewacja, drzwi wejściowe, brama garażowa, tynki wewnętrzne, podłoża i posadzki (15%) – do 30.04.2026 r.

Etap VI – Wyrównanie terenu na działce, ogrodzenie, podjazd na posesji, kocioł gazowy, przyłącza techniczne, pozwolenie na użytkowanie (10%) – do 15.06.2026 r.
